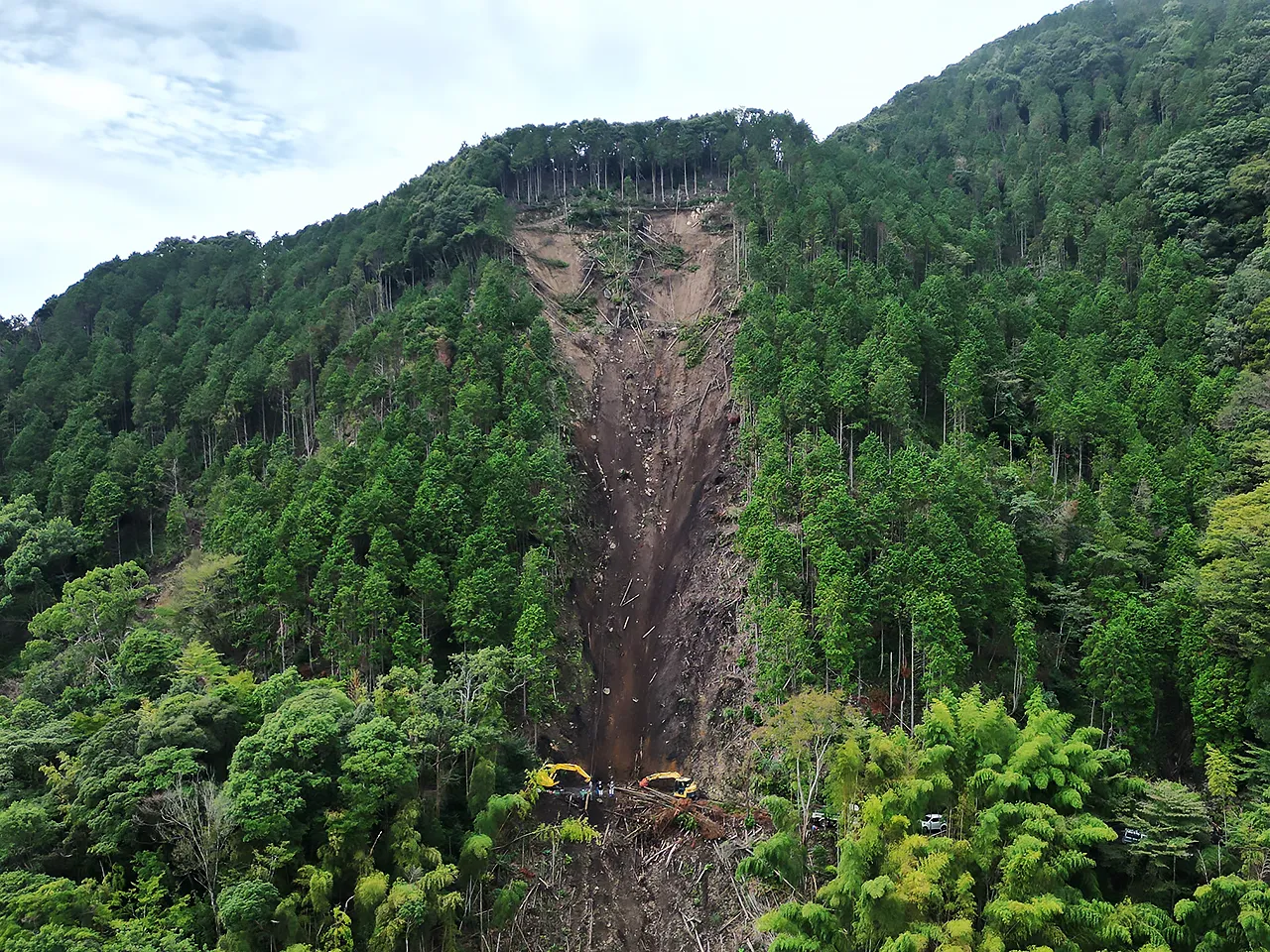

施工事例

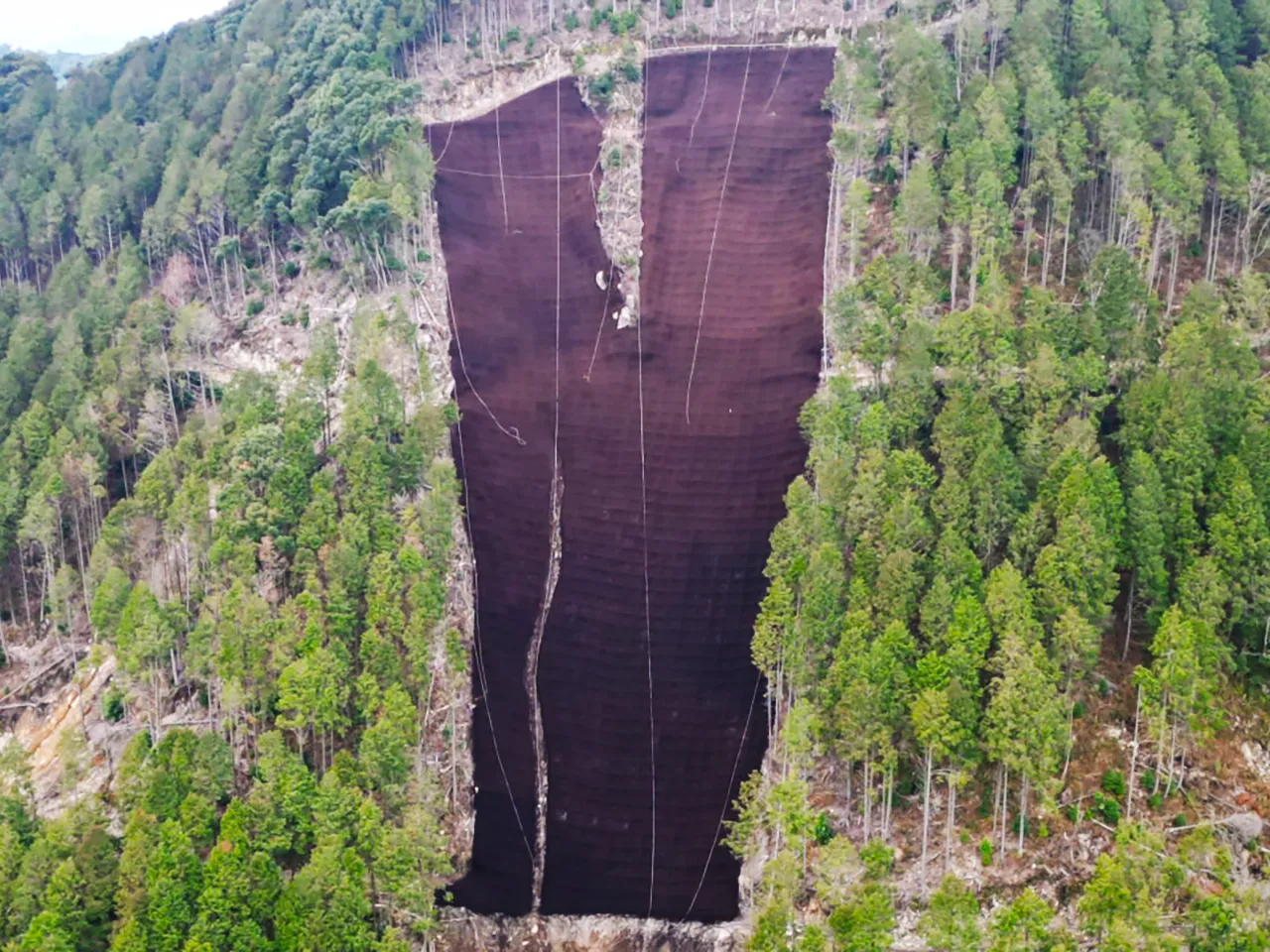

2025年度

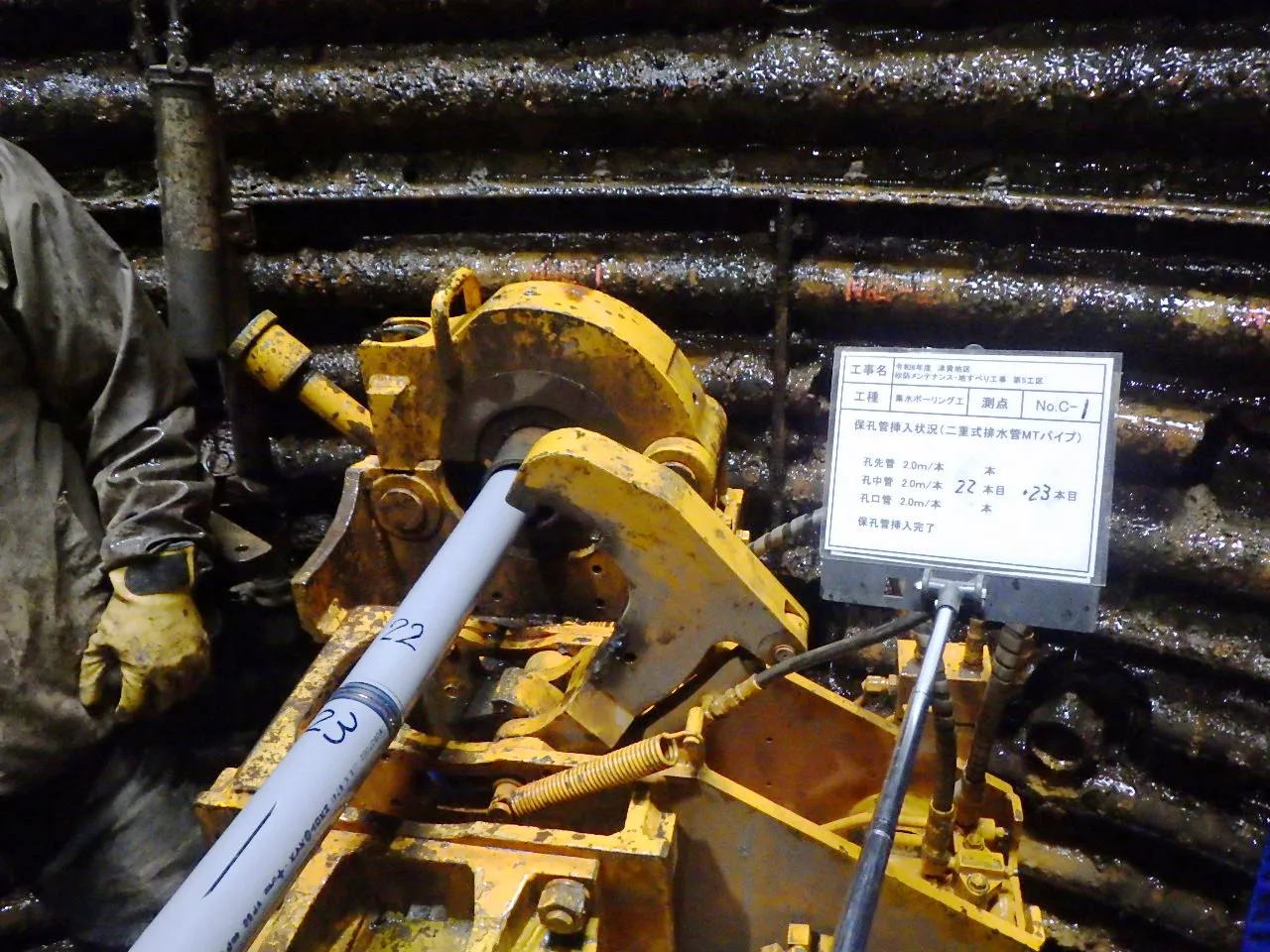

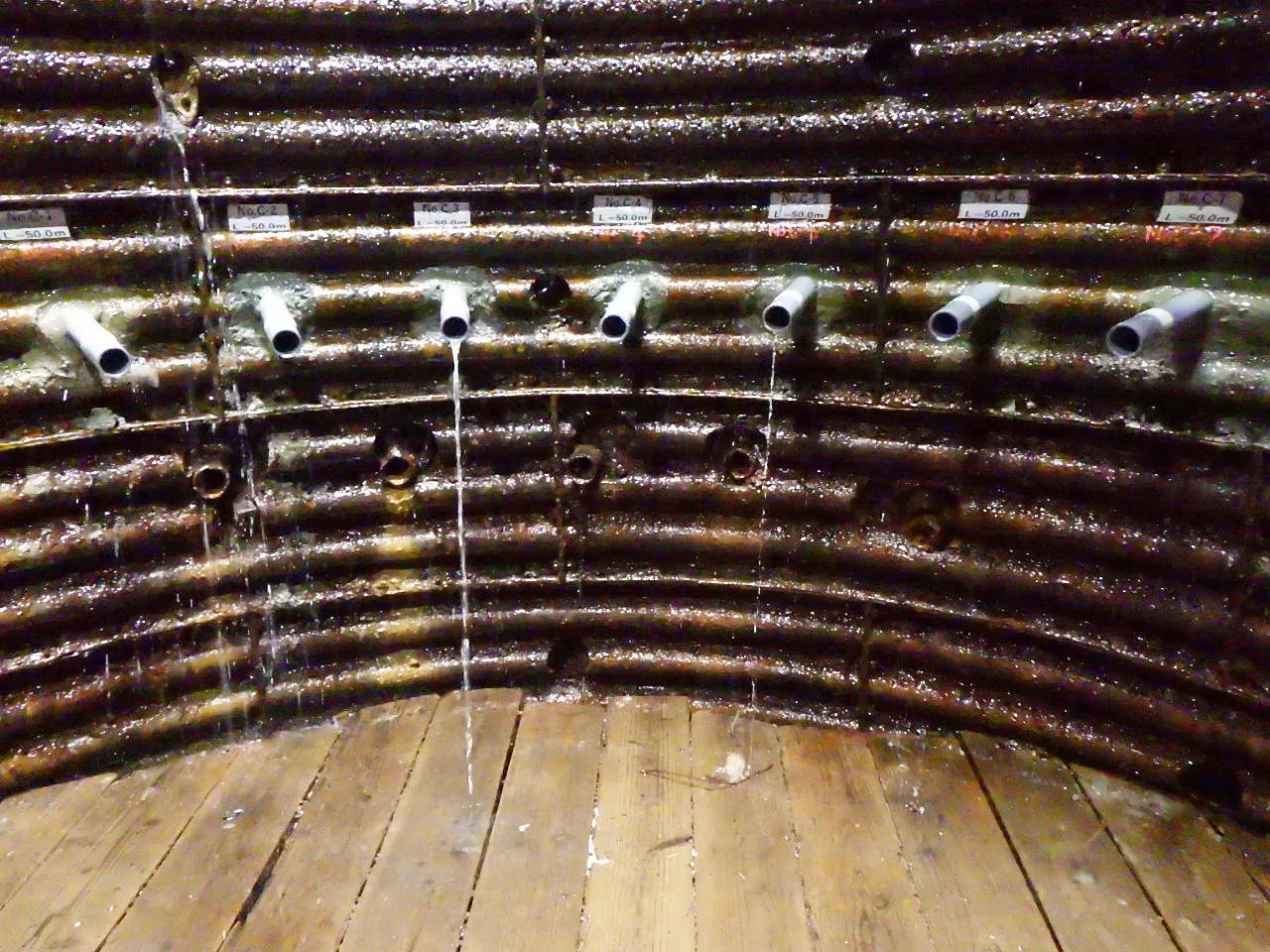

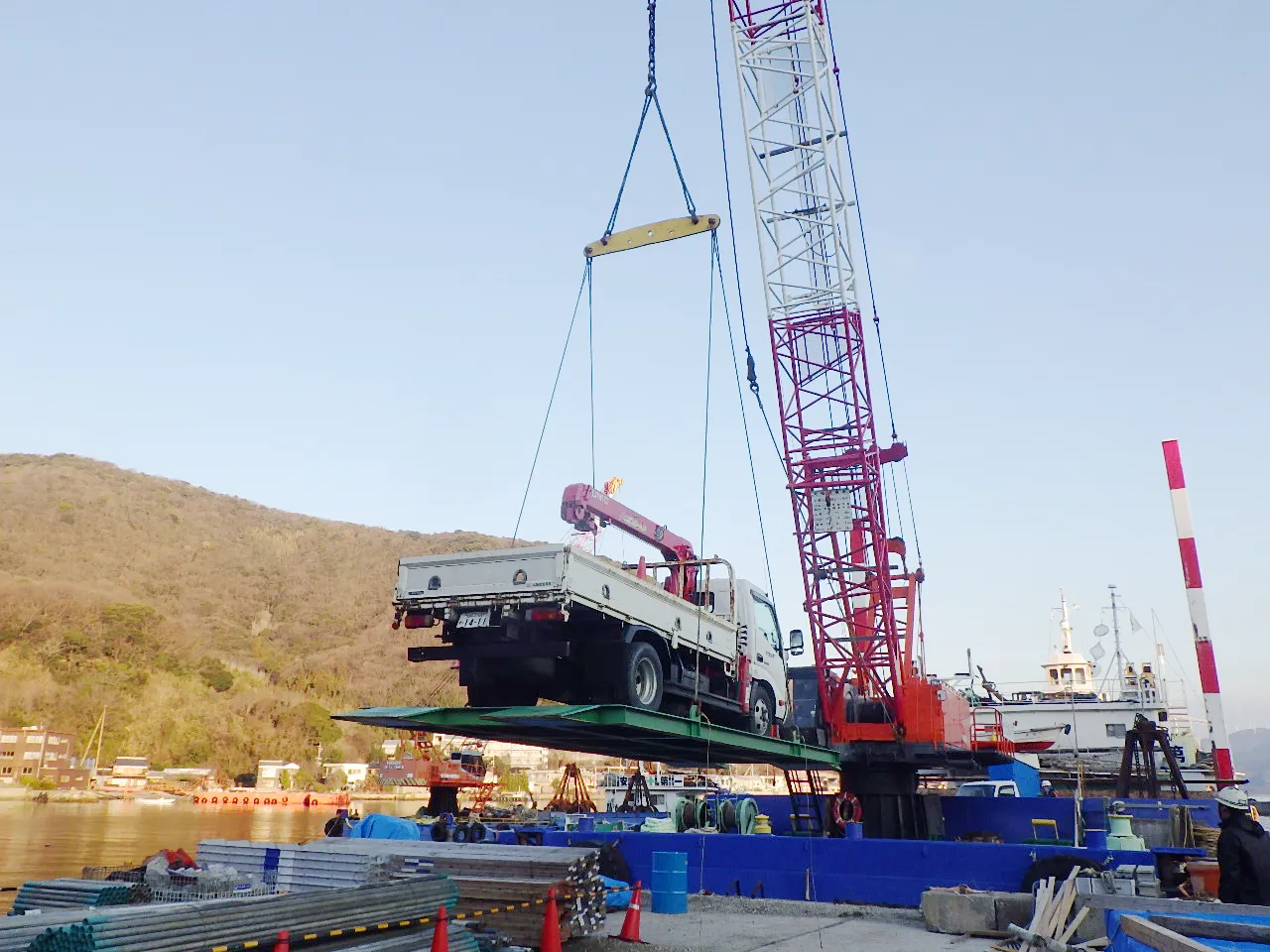

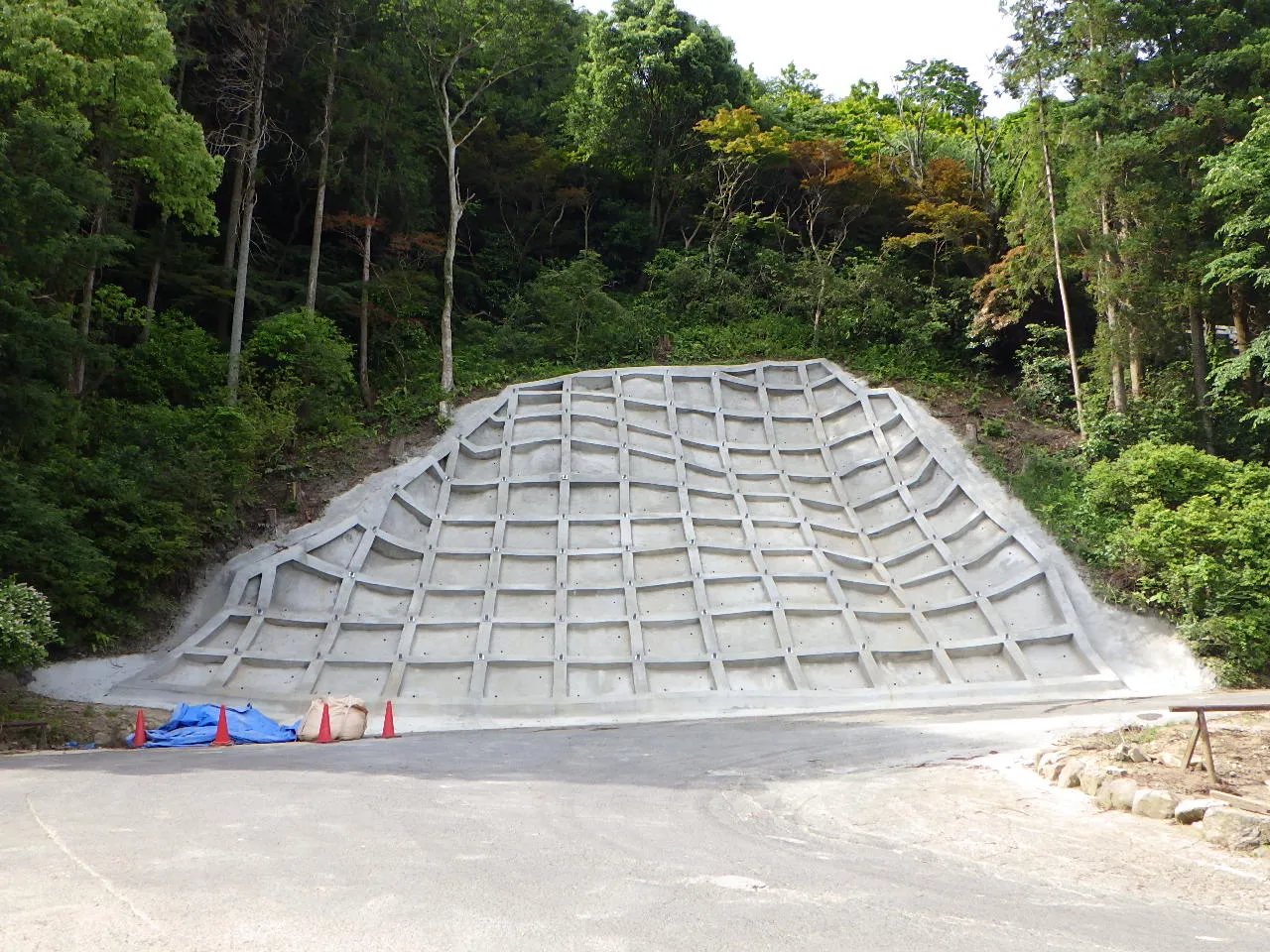

吹付法枠工+鉄筋挿入工+集水ボーリング工
【元請工事】
| 発注者 |
山口県 柳井土木建築事務所 |
| 工事名 |
令和6年度 鶴甫地区 総合流域防災・地すべり対策(離島・補正)工事 第1工区 |
| 場所 |
山口県柳井市平郡地内 |
| 時期 |
2025年5月22日~2026年3月31日 |
| 内容 |
鶴甫地区地すべり防止区域内において表層崩壊防止対策として吹付法枠工+鉄筋挿入工+集水ボーリング工を実施した。 |

| 所見 |
平郡島のような離島での工事においては工程計画や施工方法及び材料の段取り等計画をしっかりとに詰めておかないと現場での手待ちなどが発生し、工程の延伸や経費の増加が発生する恐れがある。 |

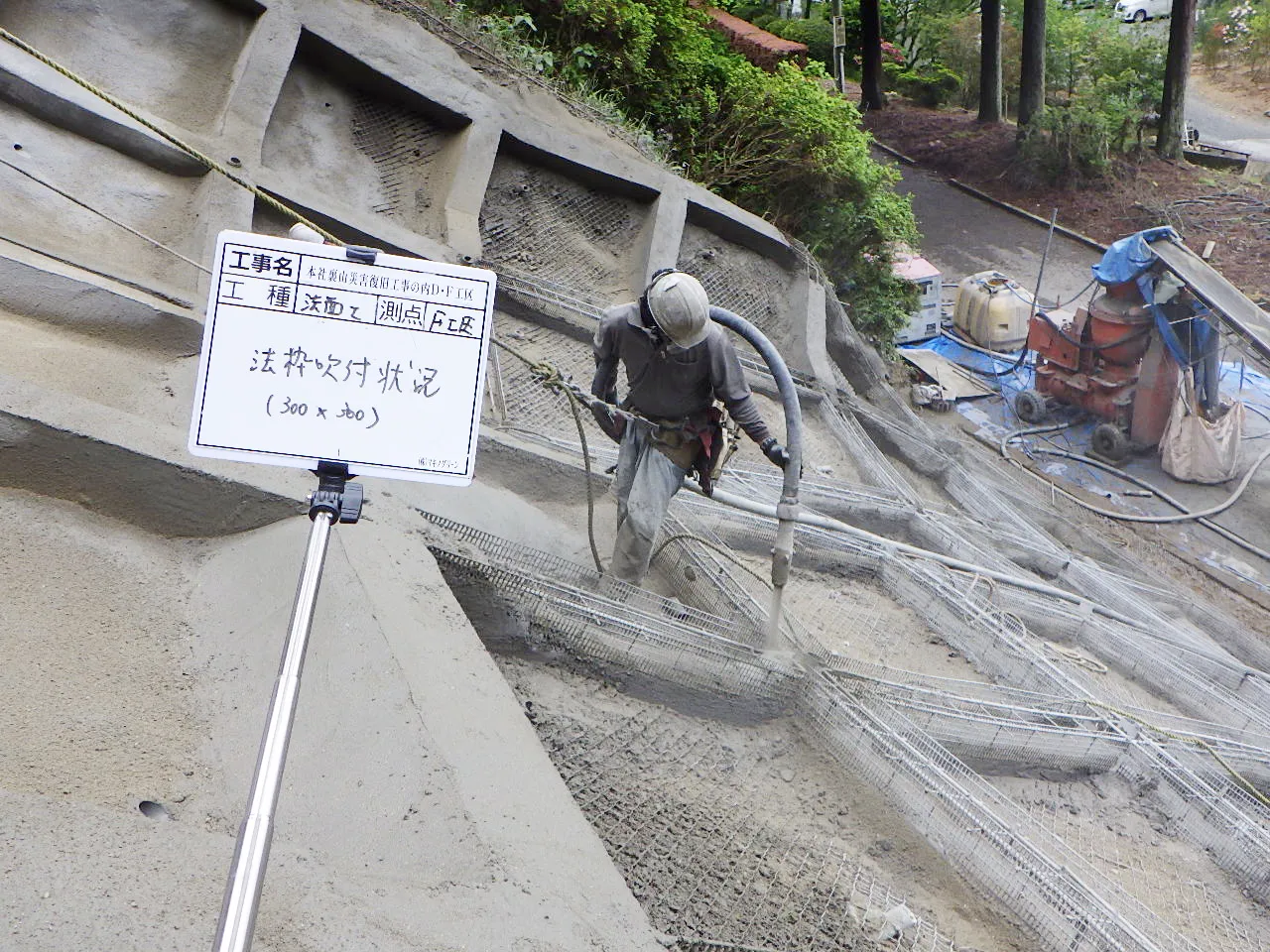

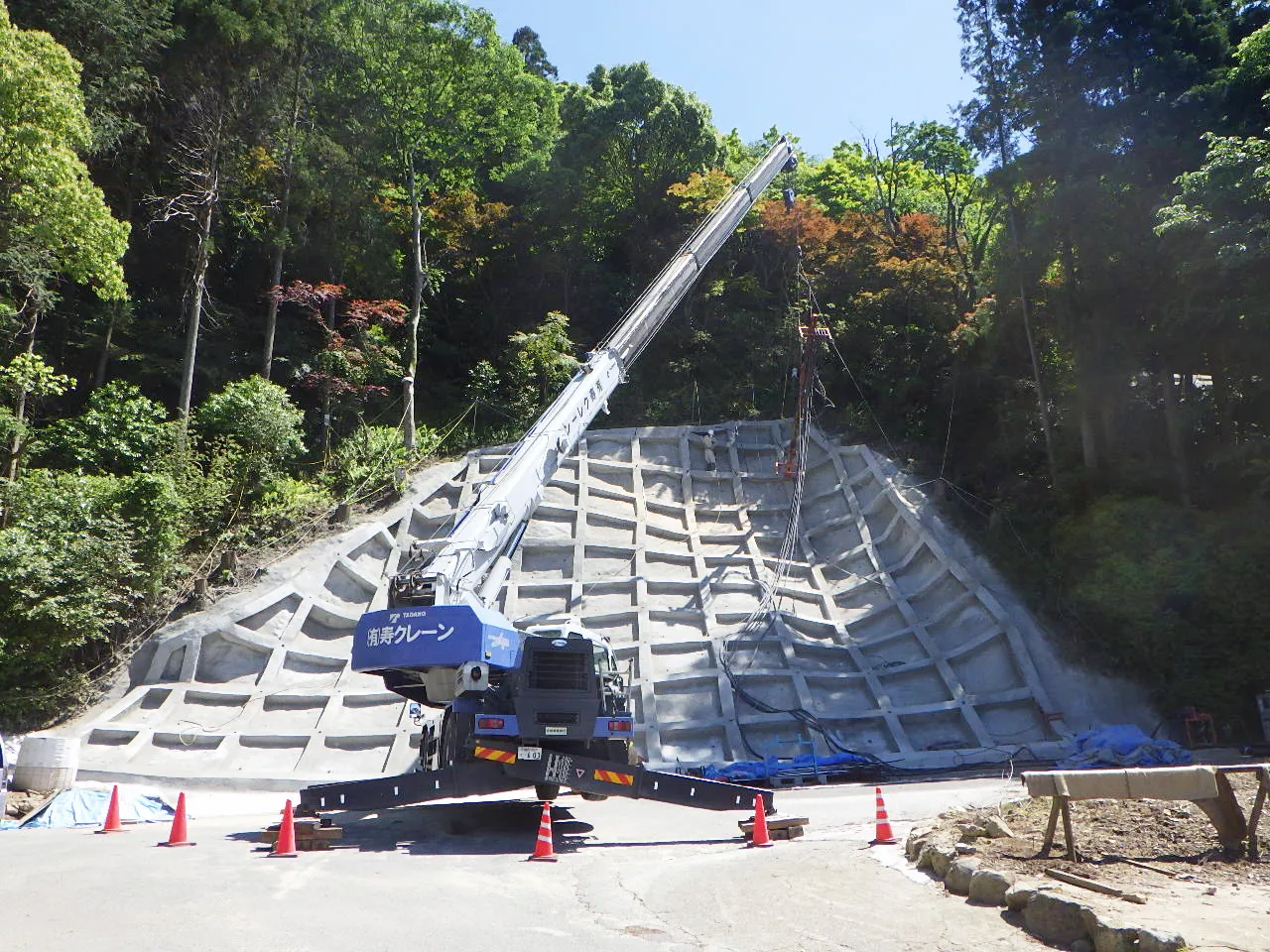

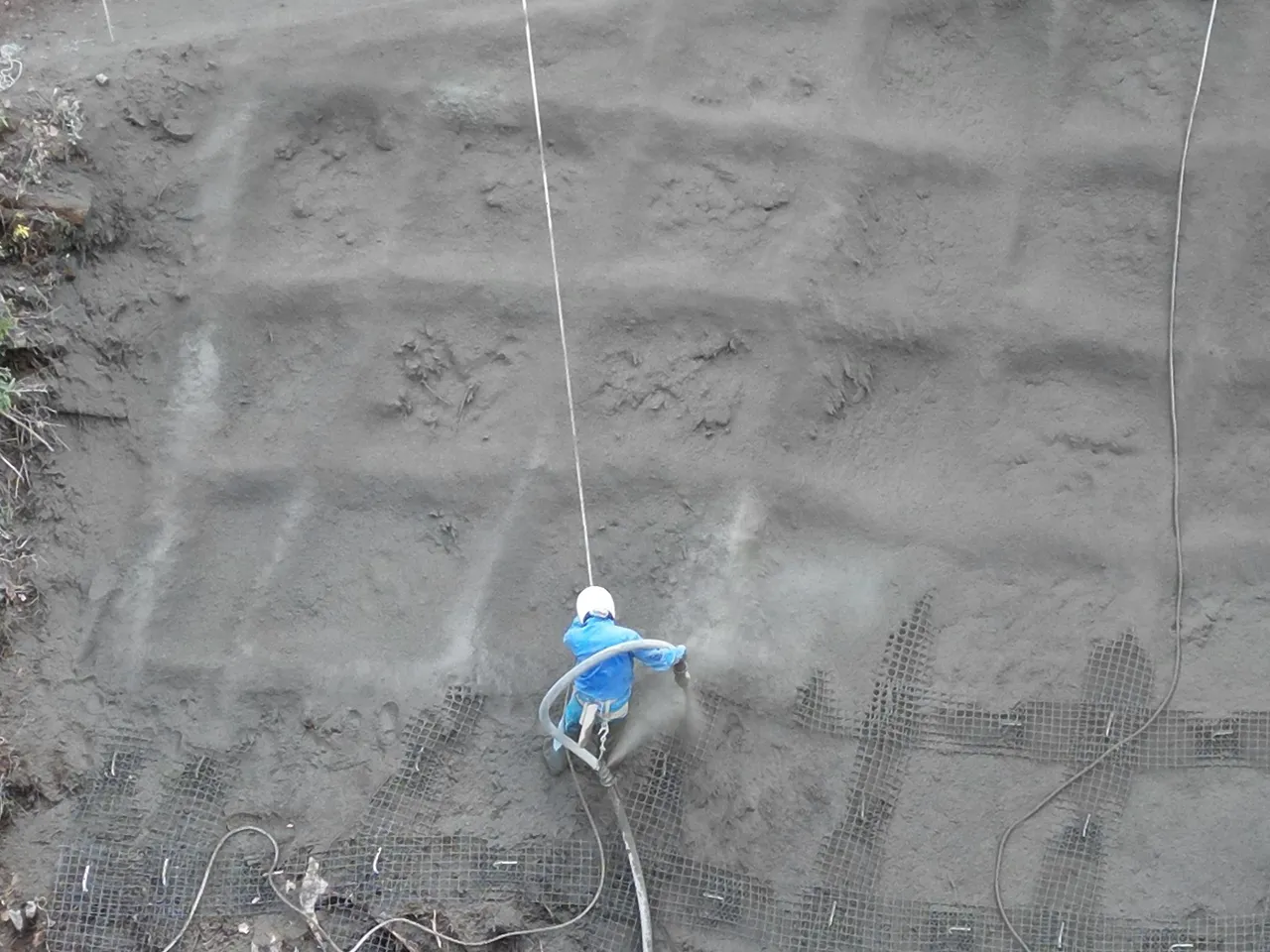

吹付法枠工+鉄筋挿入工
【元請工事】
| 発注者 |
山口県長門土木建築事務所 |
| 工事名 |

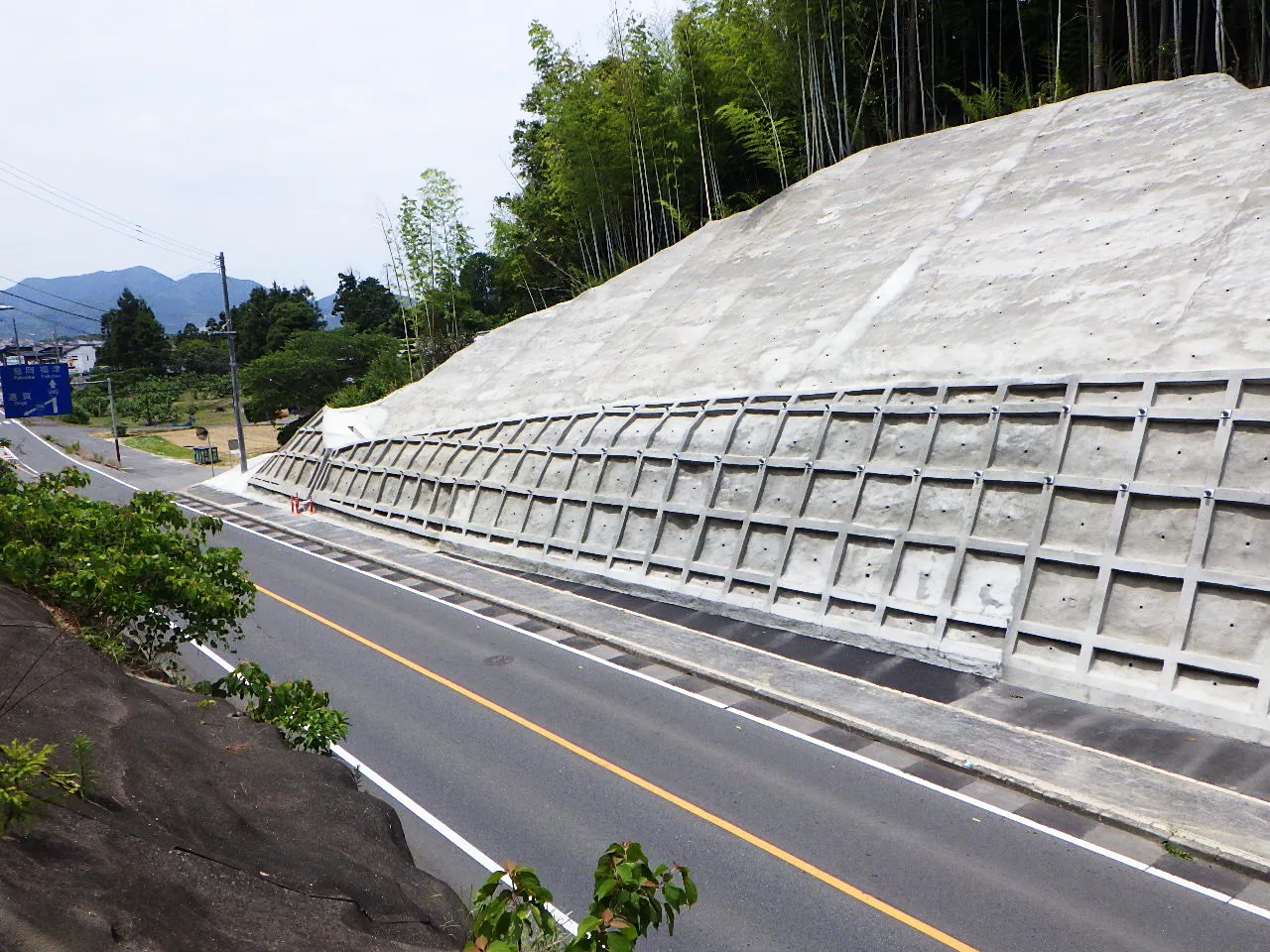

令和6年度 一般県道豊田三隅線単独道路改良(県道)工事 第12工区 |
| 場所 |
山口県 長門市渋木 地内 |
| 時期 |
2025年8月22日~2026年2月27日 |
| 内容 |

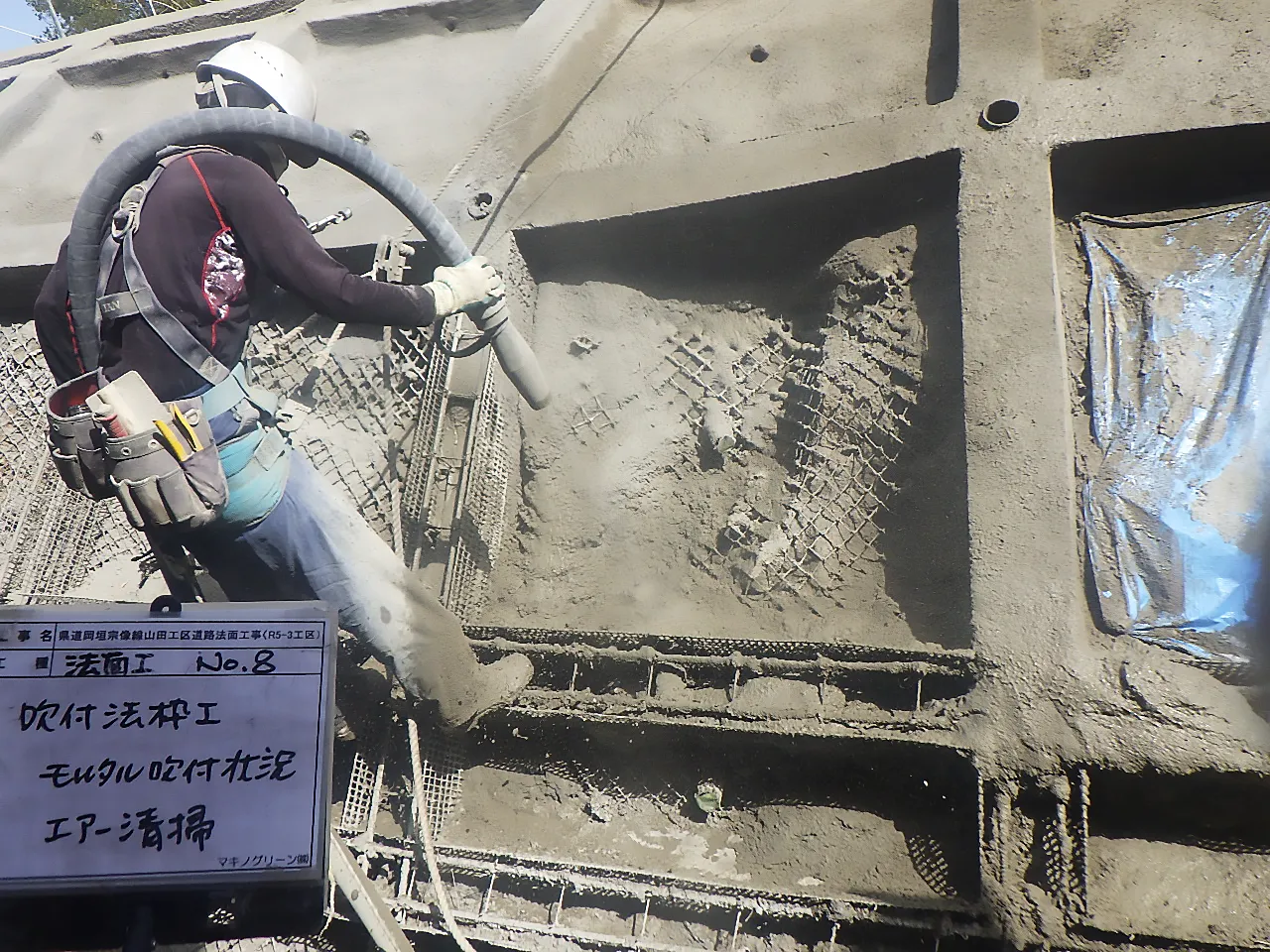

吹付法枠工→鉄筋挿入工→掘削工→吹付法枠工→鉄筋挿入工の二回施工による工事であり、2回目に関しては、鉄筋挿入工は道路近接ということであり、無足場工法による施工となりました。 |
| 所見 |
ショート機械による施工に関しては、施工能力による差もなく、スムーズな施工にて行っていきました。 |

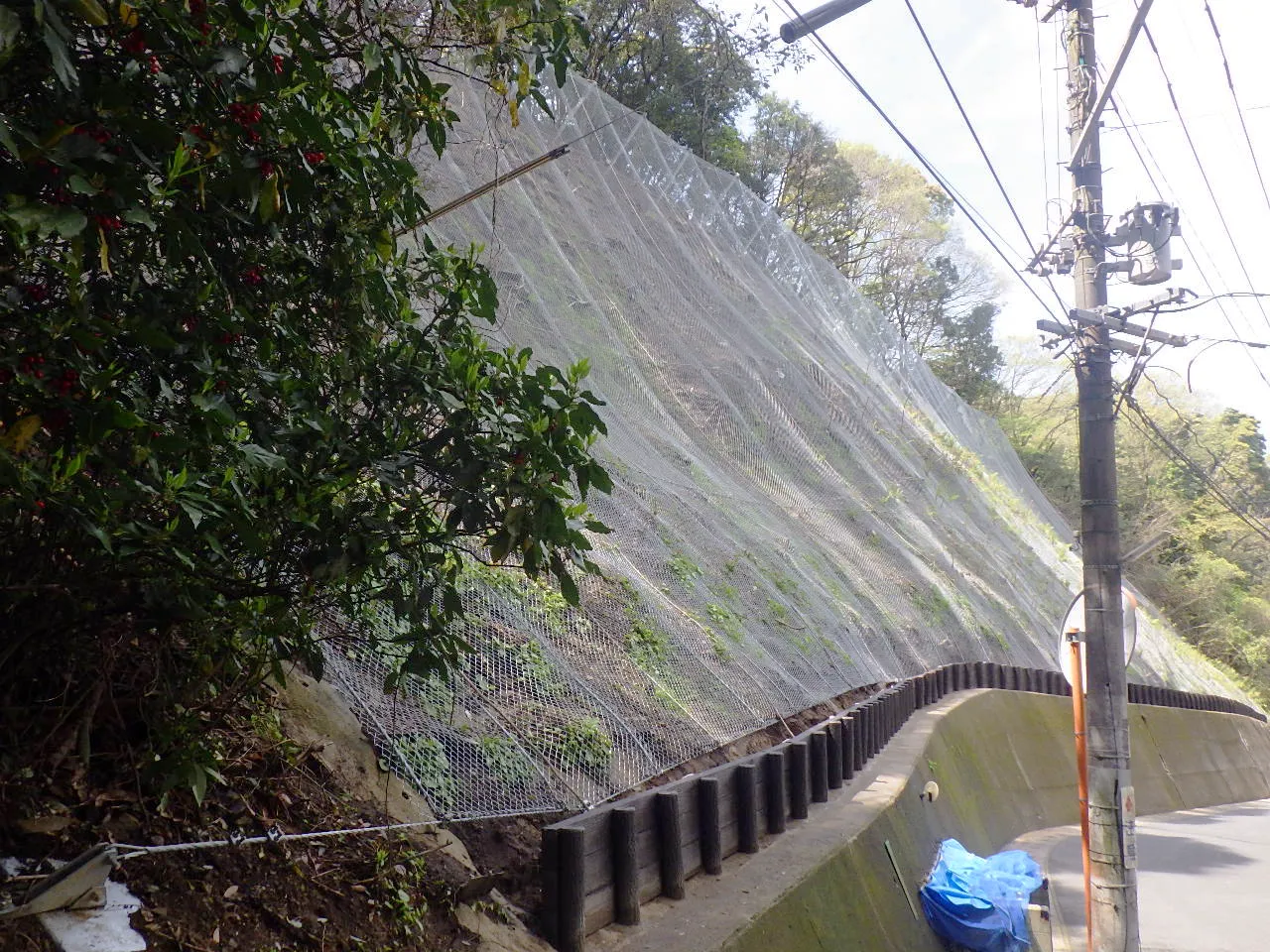

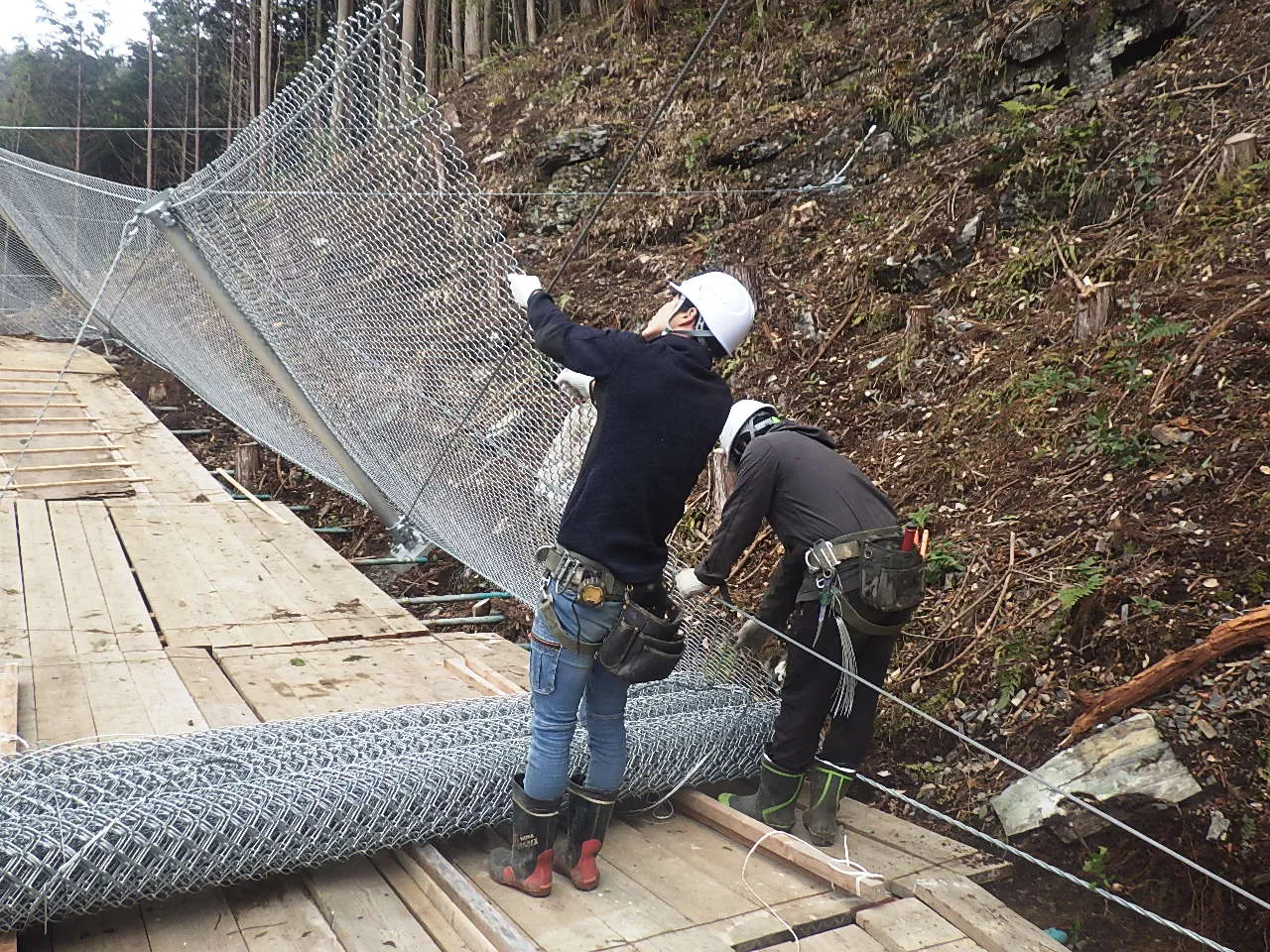

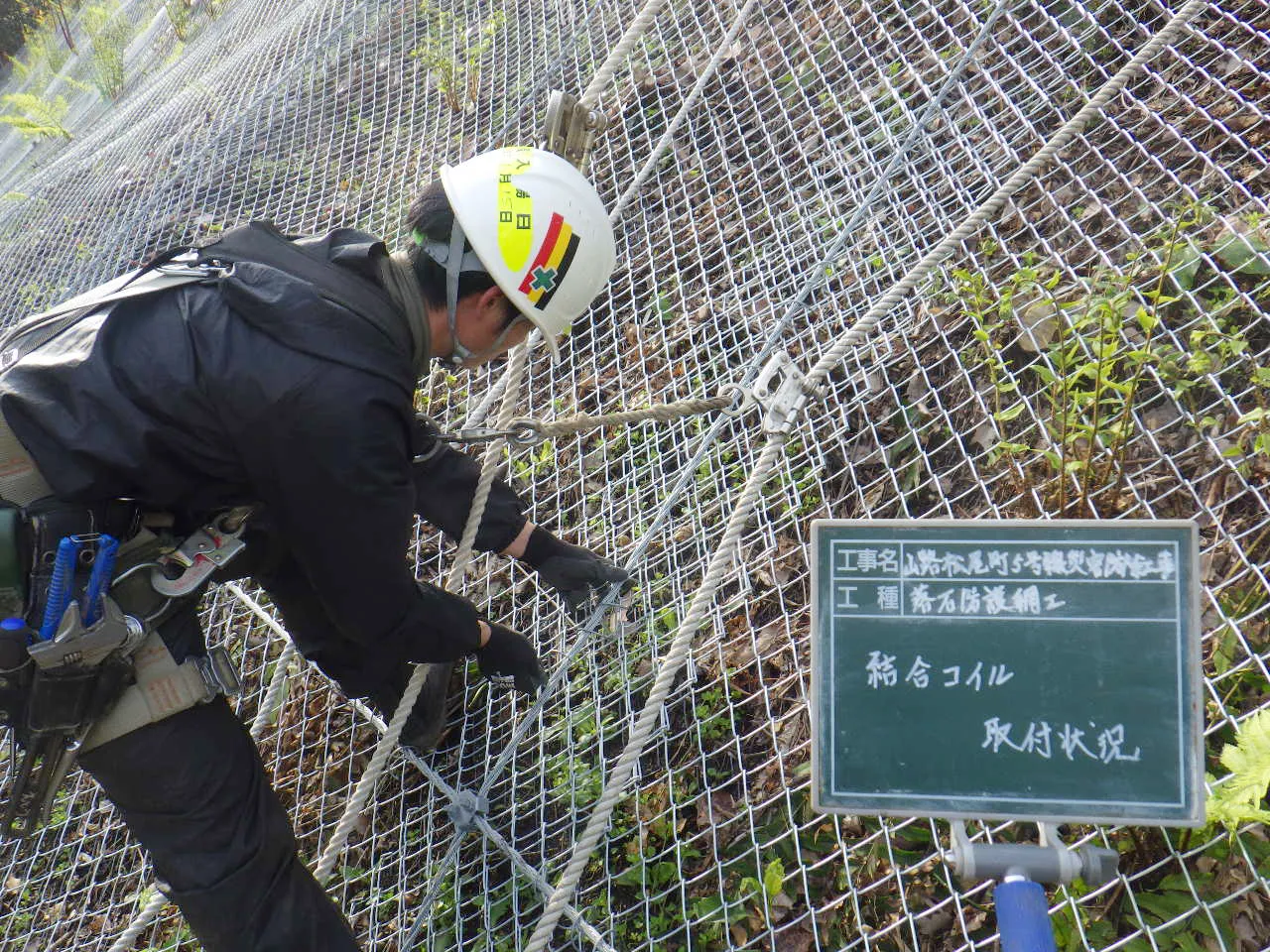

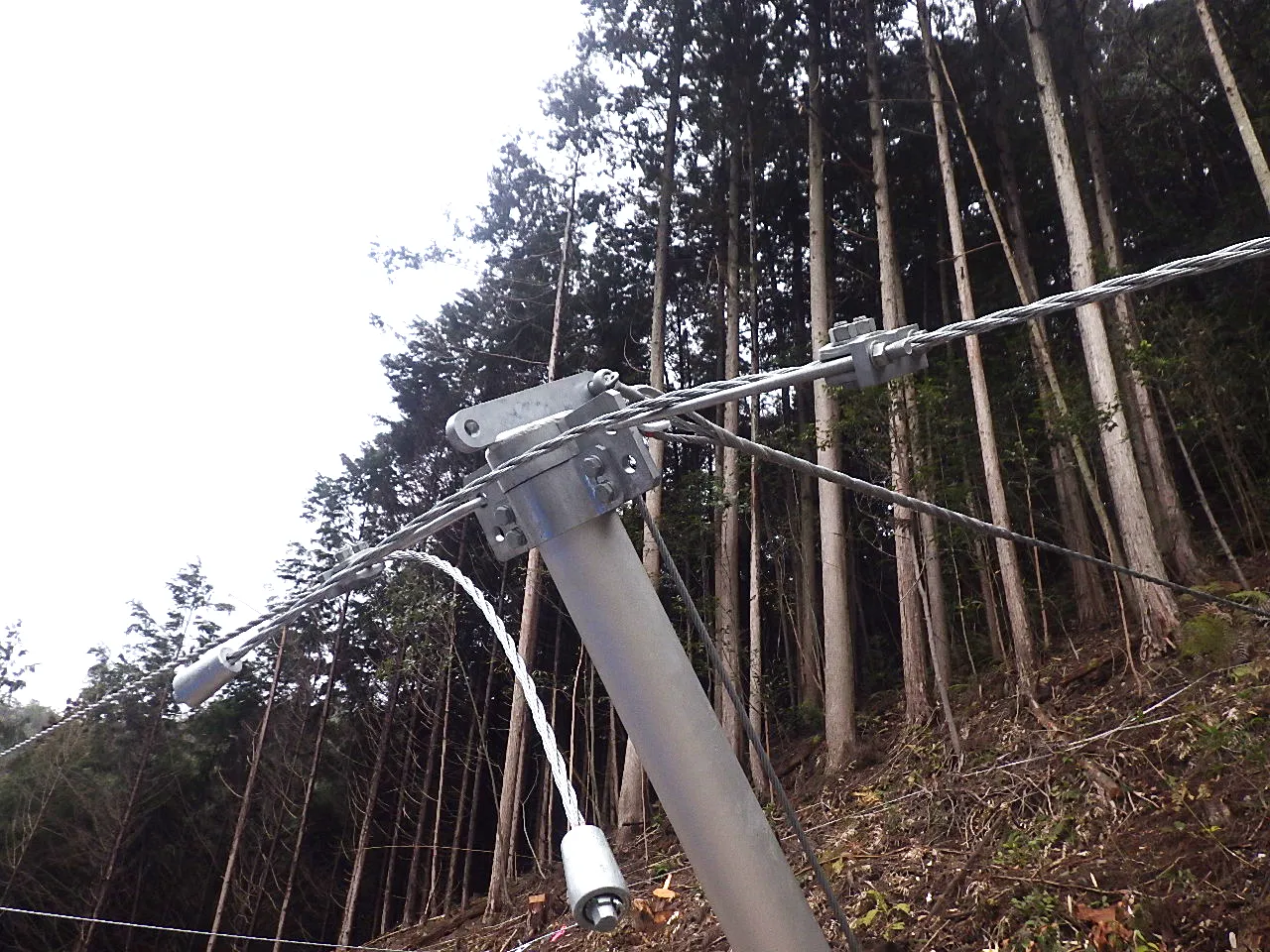

高エネルギー吸収防護柵工
【元請工事】
| 発注者 |
福岡県八女県土整備事務所 |
| 工事名 |
今屋敷地区急傾斜地崩壊対策工事(8工区) |
| 場所 |
福岡県八女市立花町白木 |
| 時期 |
2025年6月27日~2026年3月11日 |

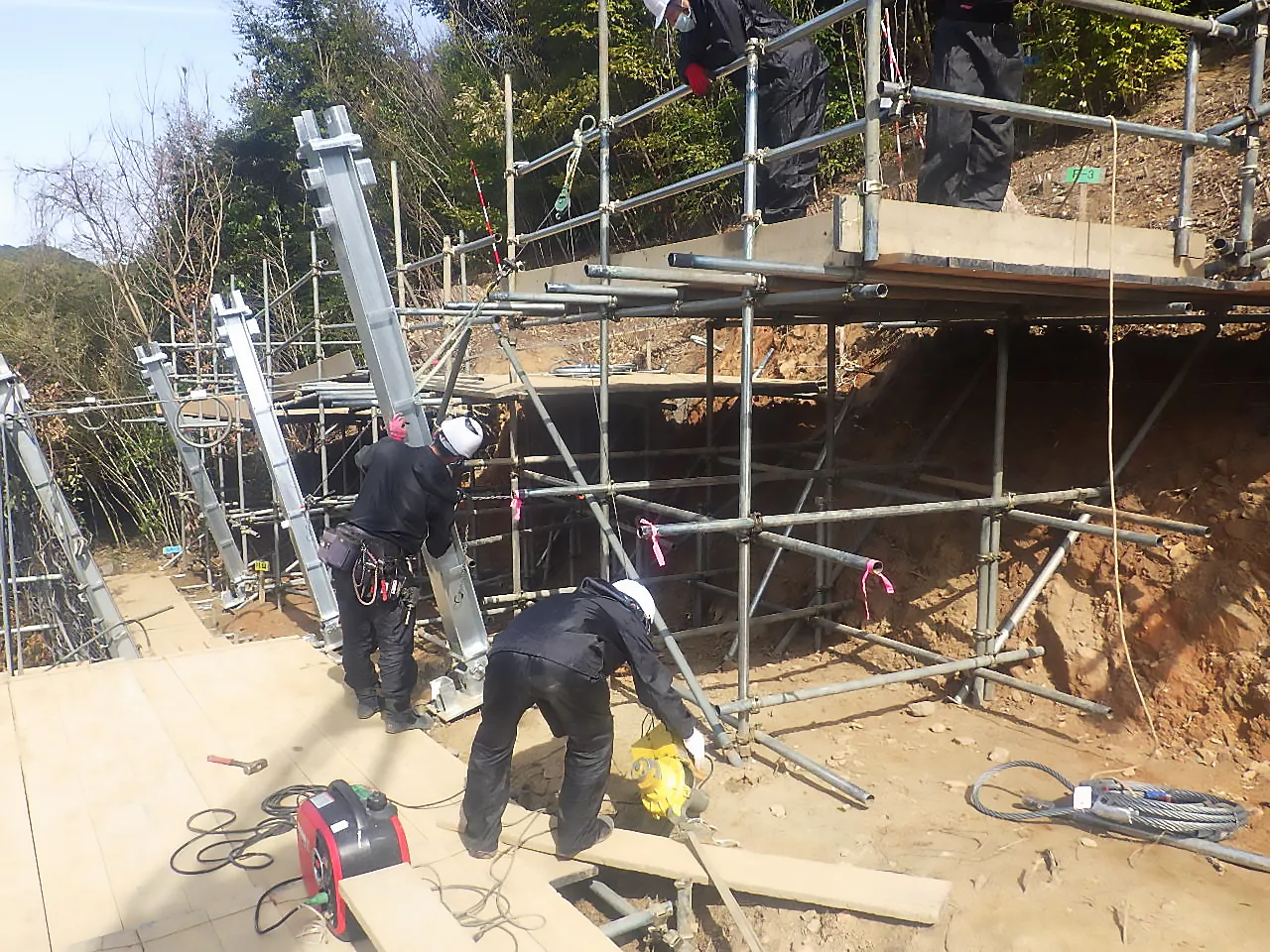

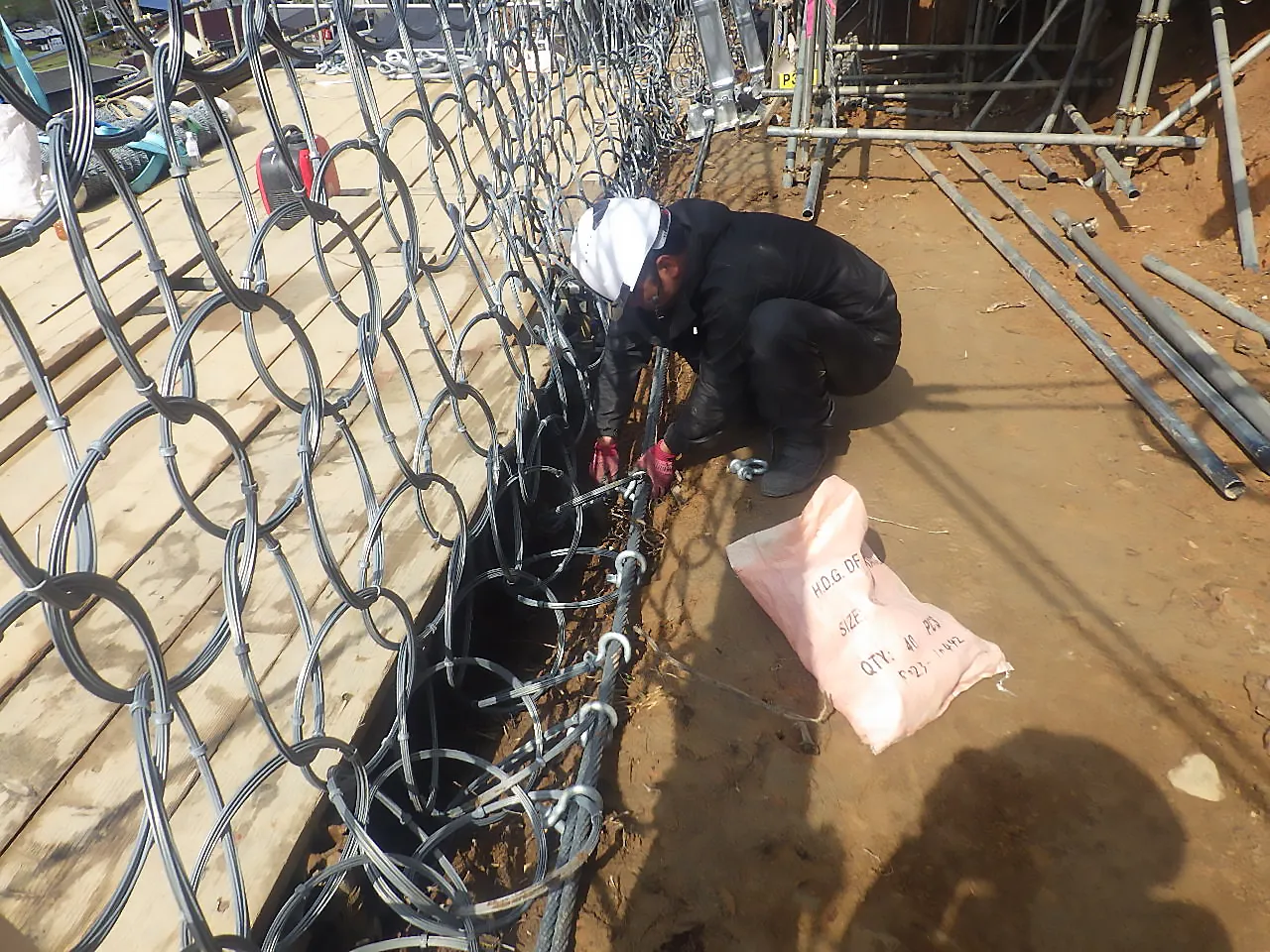

| 内容 |

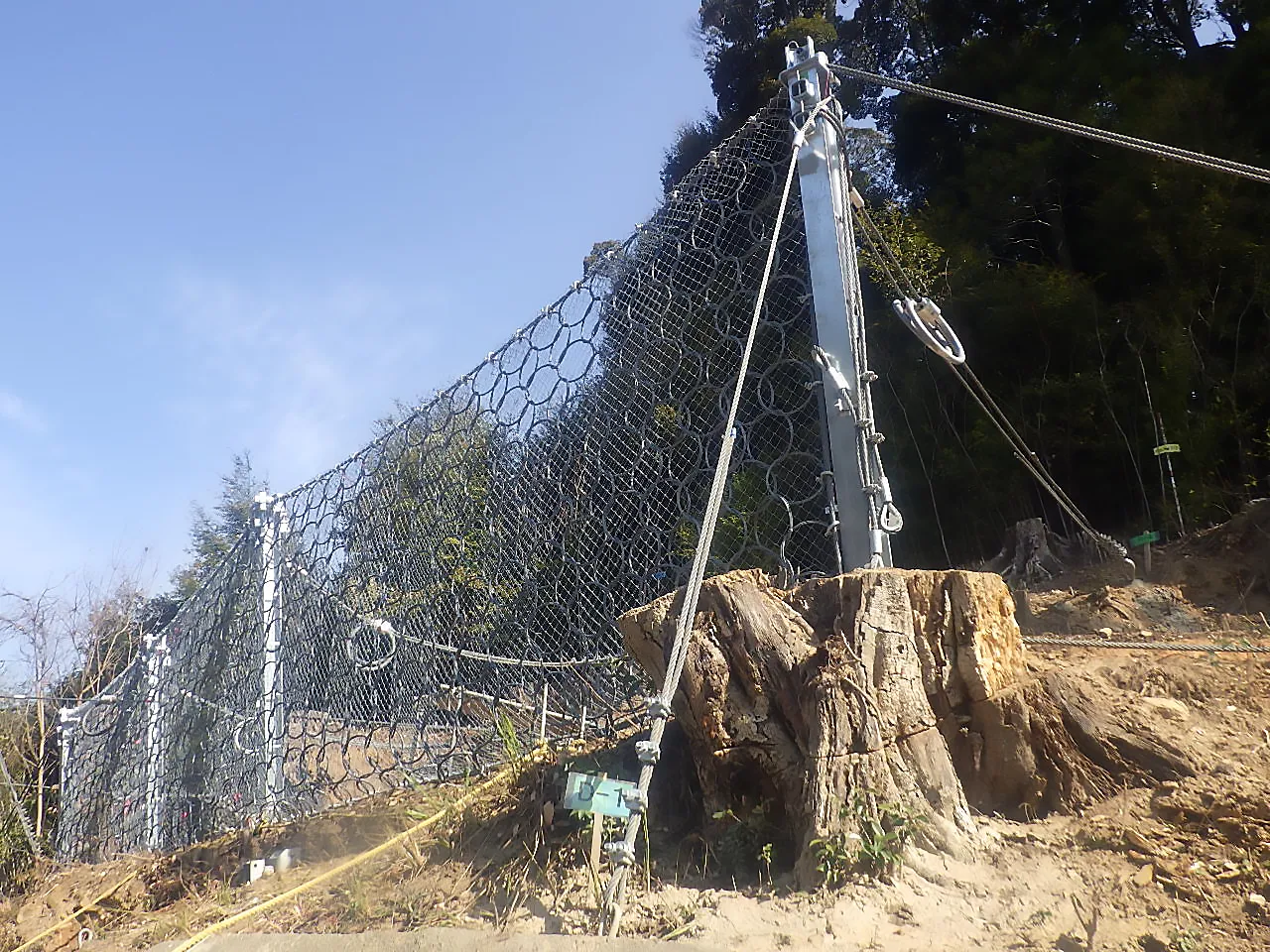

法面上部の土砂流出対策工事に伴い高エネルギー吸収防護柵工を施工しました。 ※アンカー工・・・φ90㎜×14本 ※支柱・・・H3.0m×3基 |
| 所見 |
八女市立花町白木今屋敷地区の浄慈寺上部の工事であったため周辺住民との施工調整及び現場周辺での安全対策が非常に重要な現場であった。 |

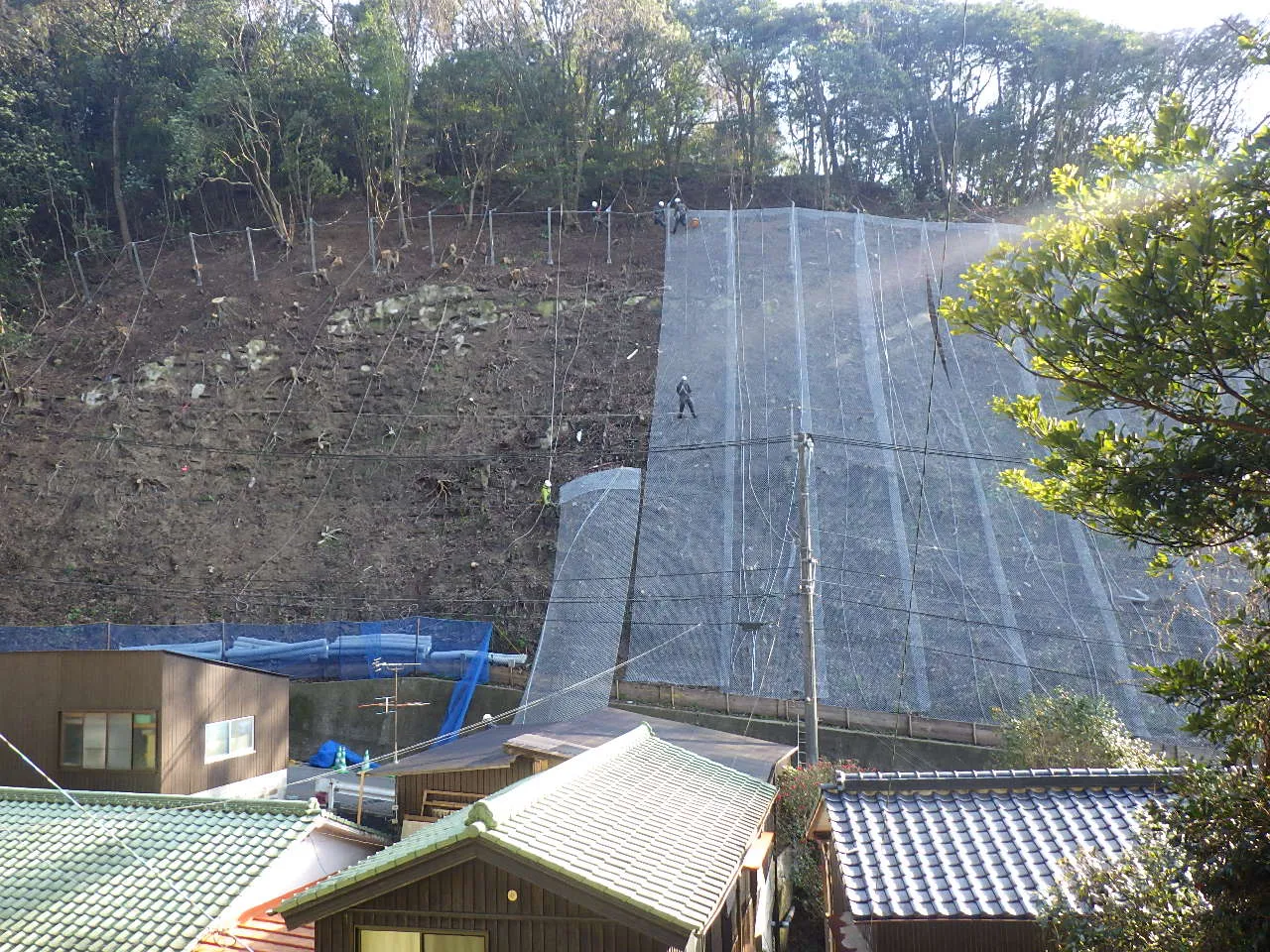

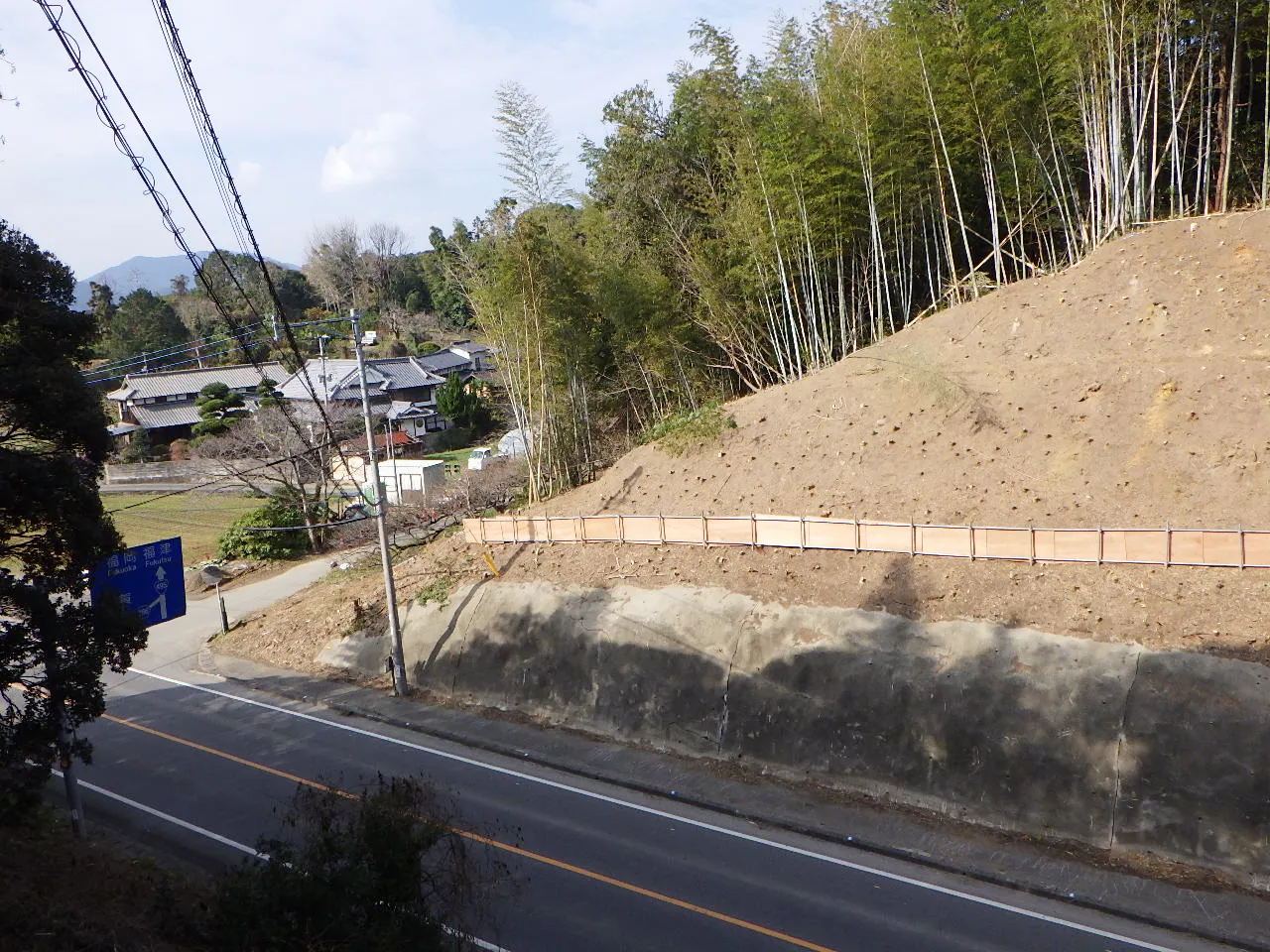

吹付枠工、鉄筋挿入工
【元請工事】
| 発注者 |
福岡県北九州県土整備事務所 |
| 工事名 |
長谷2丁目地区急傾斜地崩壊対策法面工事(3工区) |
| 場所 |
福岡県北九州市門司区長谷2丁目 |
| 時期 |
2025年10月21日~2026年3月13日 |
| 内容 |
本工事は北九州市門司区長谷地区の急傾斜地の崩壊を防止する工事であり、法面等のクラックの発生も見受けられず、品質及び出来形の規格を十分満足している
ものであった。 |
| 所見 |
市道と私道の道路事情が複雑な関係になっていたが、地域からの苦情等もなく安全に施工できた。 |

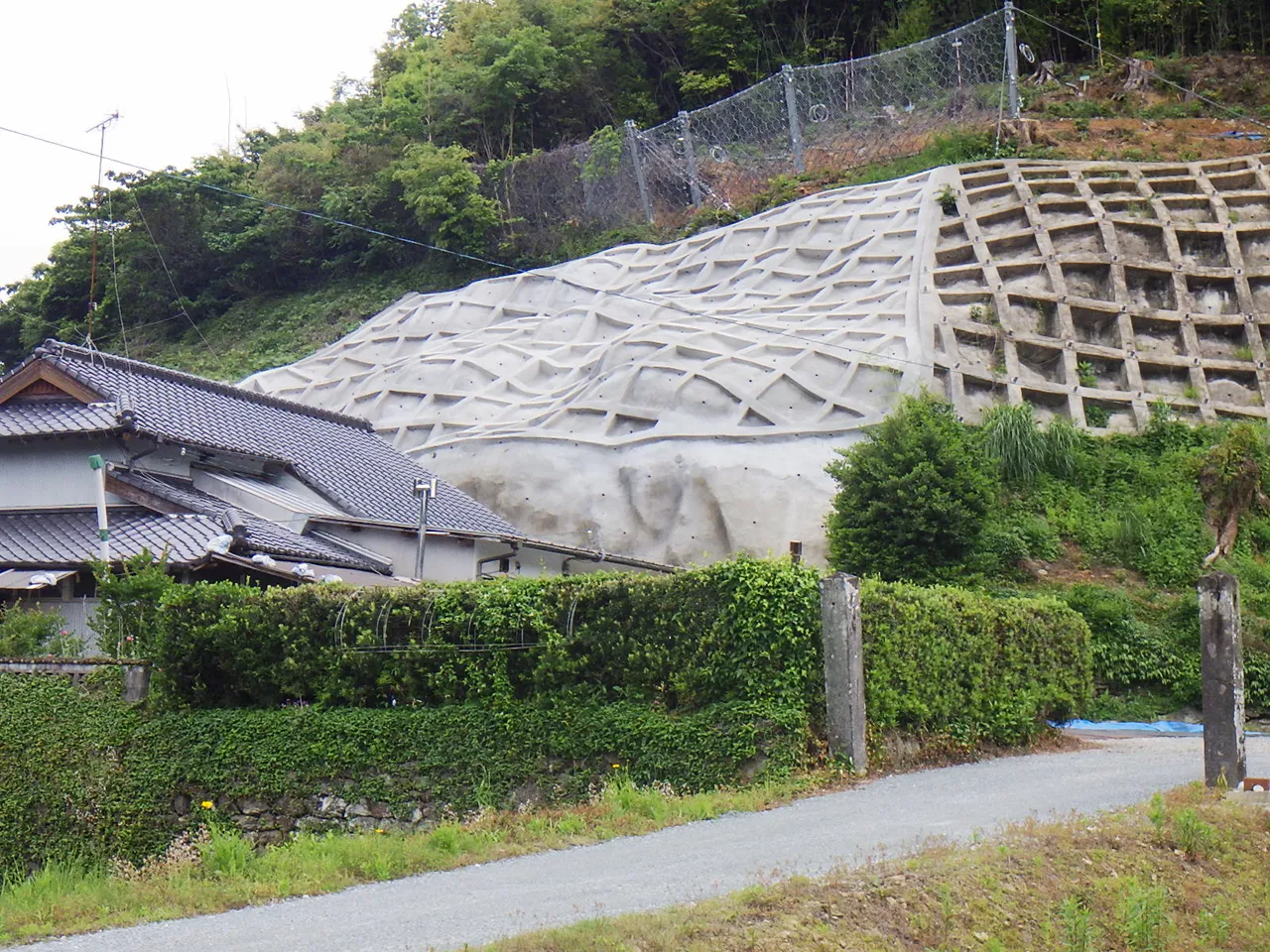

補強土植生法枠工+鉄筋挿入工
【下請工事】
| 発注者 |
福岡市財政局 アセットマネジメント推進部施設課 |
| 工事名 |
今宿野外活動センター法面改良工事 |
| 場所 |
福岡県福岡市西区今宿上ノ原217-2 |
| 時期 |
2025年3月13日~2025年8月9日 |
| 内容 |
法面の災害復旧工事に伴いGTフレーム工法併用型鉄筋挿入工を施工しました。
※補強土植生法枠工・・・1.5m×1.5m×363㎡ 植生基材吹付工・・・363㎡(厚3cm)
※鉄筋挿入工:D19㎜×2.5m(44本)、D19㎜×4.5m(53本) |
| 所見 |
福岡市今宿にある野外活動センター内の工事であったが、園内全体の改修工事で休館だったので第三者対策等の安全対策を考慮しなくてもよかったのでスムーズに施工ができたと思う。 |
モルタル吹付工+アンカー工+鋼製受圧板設置工
【下請工事】
| 発注者 |
下関市役所 |
| 工事名 |
令和6年度 南部町3号線法面対策工事 |
| 場所 |
山口県下関市南部町 |
| 時期 |
2024年12月13日~2025年5月30日 |
| 内容 |
落石防止網撤去工A=232㎡、モルタル吹付工A=364㎡、アンカー工n=12本、鋼製受圧板設置工n=12枚
山口県下関市南部町において法面の崩壊対策工事として既設の落石防止網を撤去したのちモルタル吹付工及びアンカー工を施工した。 |
| 所見 |

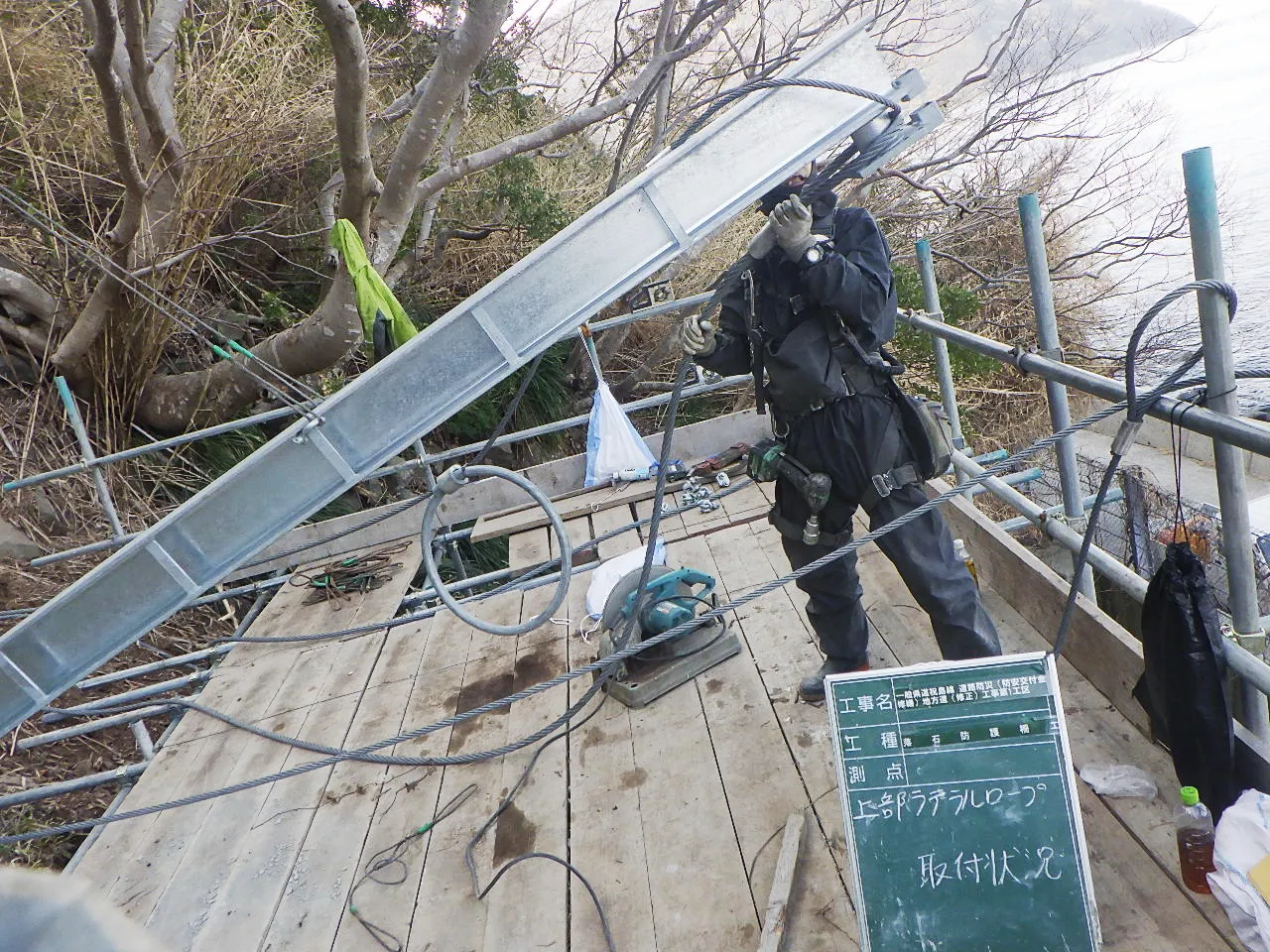

下関市の繁華街近接の工事であったため周辺住民との施工調整及び現場周辺での環境対策が非常に重要な現場であった。 |

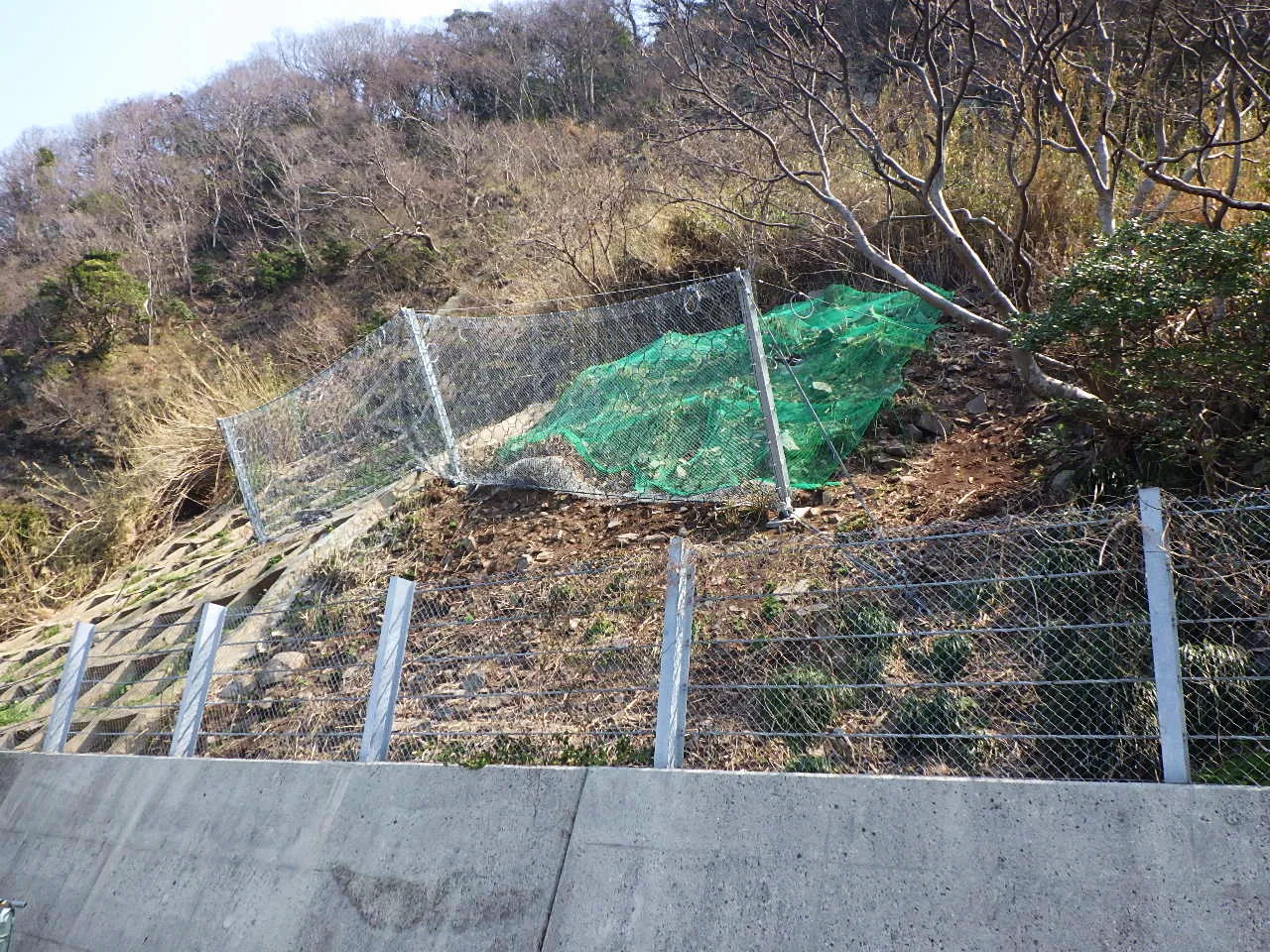

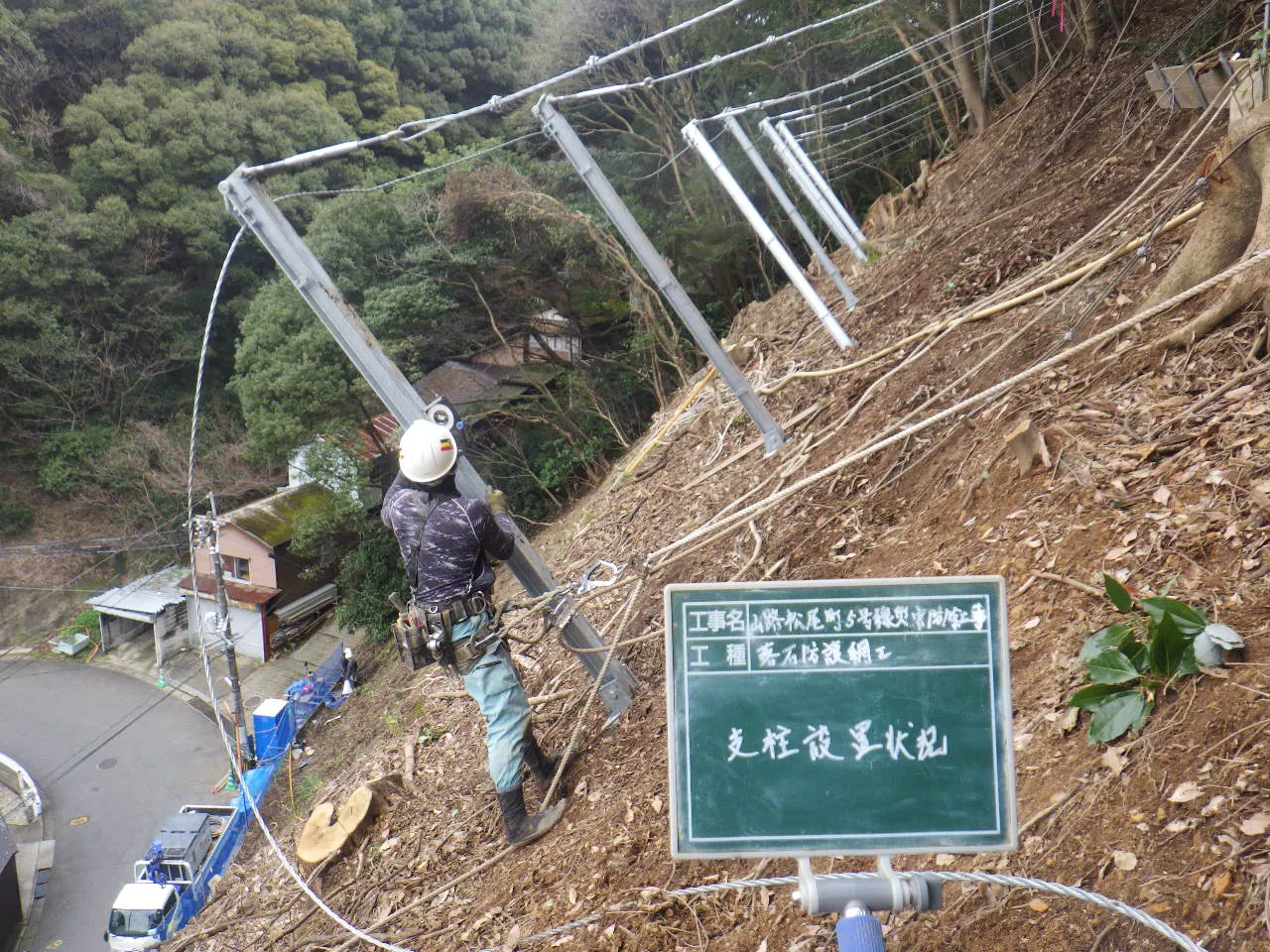

高所掘削作業(セイフティークライマー工法)
【下請工事】
| 発注者 |
山口県岩国土木建築事務所 |
| 工事名 |
令和6年度 前渕地区 緊急自然災害防止(急傾斜)工事 第1工区 |
| 場所 |
山口県 岩国市小瀬前淵 地内 |
| 時期 |
2025年4月11日~2025年6月30日 |

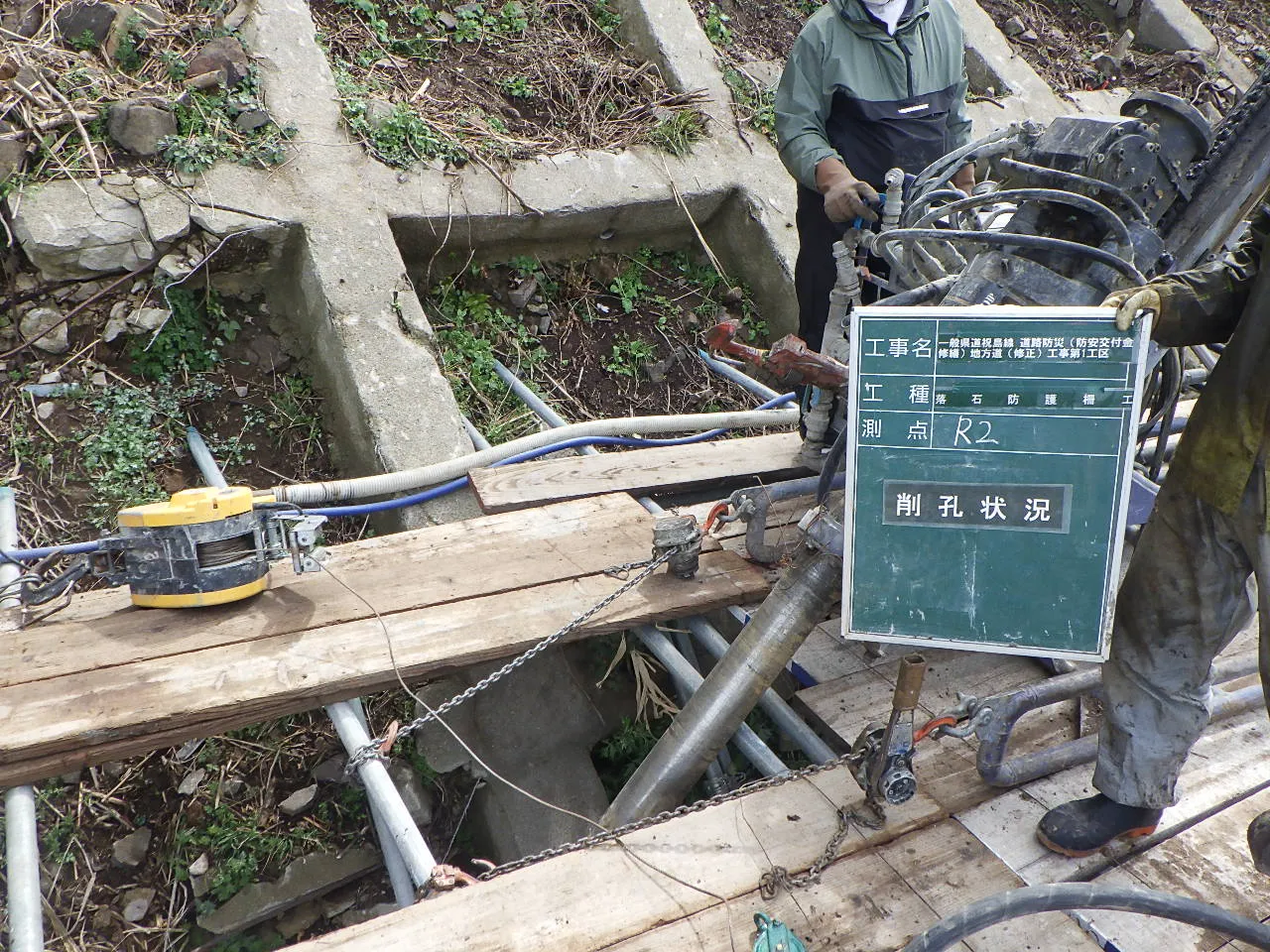

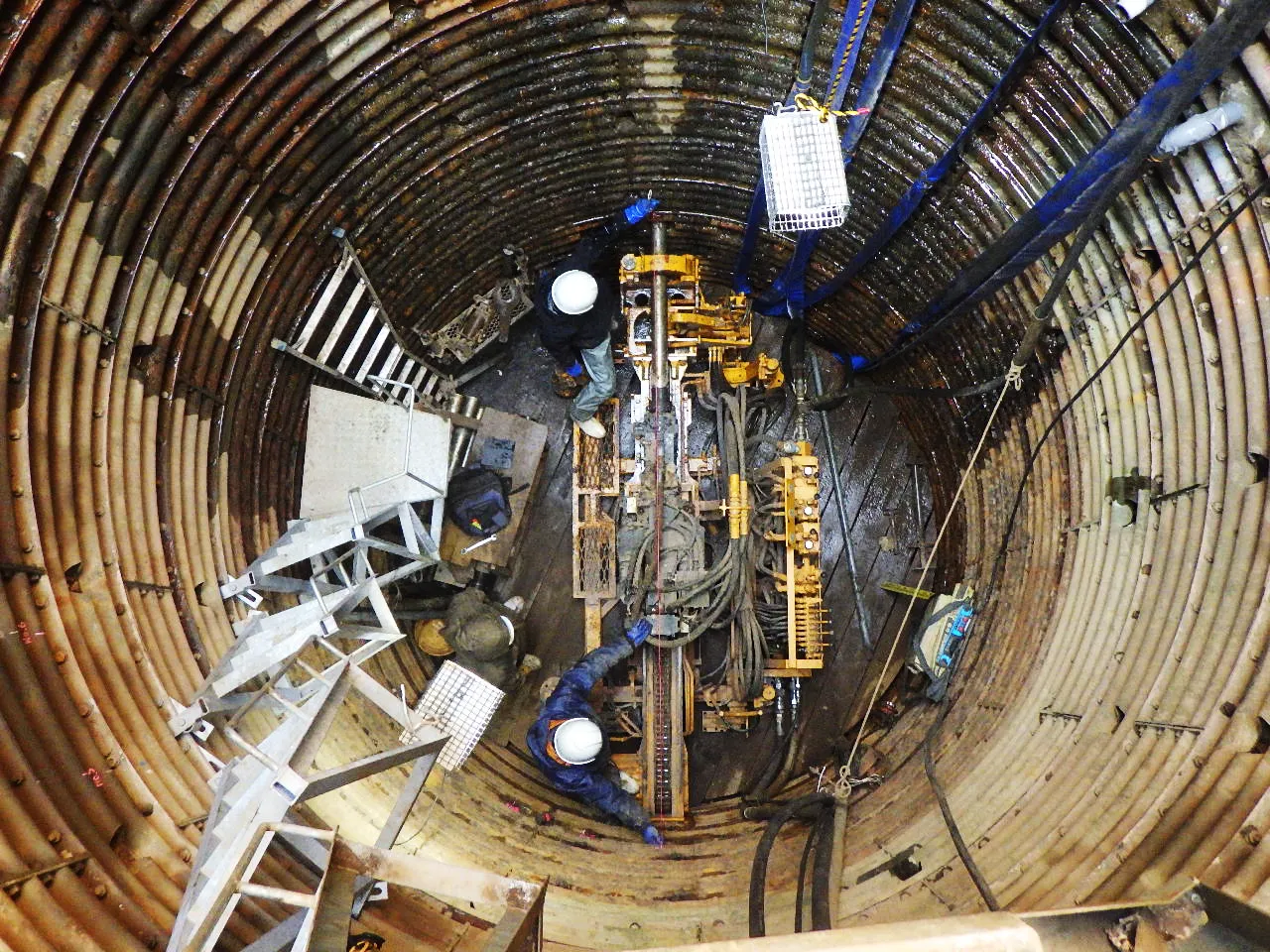

| 内容 |
高所掘削(セイフティークライマー工法)による掘削の現場です。量としては300㎥弱ですが、施工日数としては約4日くらいのものでした。 |
| 所見 |
施工能力はさすがに機械であり、人力など及ばないと思ったものでした。 |
